posodobitve vetrnega parka
Izziv
Demontaža štirih vetrnih turbin
Vetrna elektrarna Groß Sierning – ki se nahaja tik ob izvozu Loosdorf z avtoceste A1 – že več kot 20 let proizvaja 16,2 megavata električne energije z devetimi vetrnimi turbinami, ki oskrbujejo 8000 gospodinjstev. Za večjo zanesljivost oskrbe so se odločili, da bodo s posodobitvijo turbin proizvedli še več energije. Prangl je bil pooblaščen za demontažo prvih štirih vetrnih turbin – v včasih zelo neugodnih vremenskih razmerah.
Naša rešitev

Ključna logistika

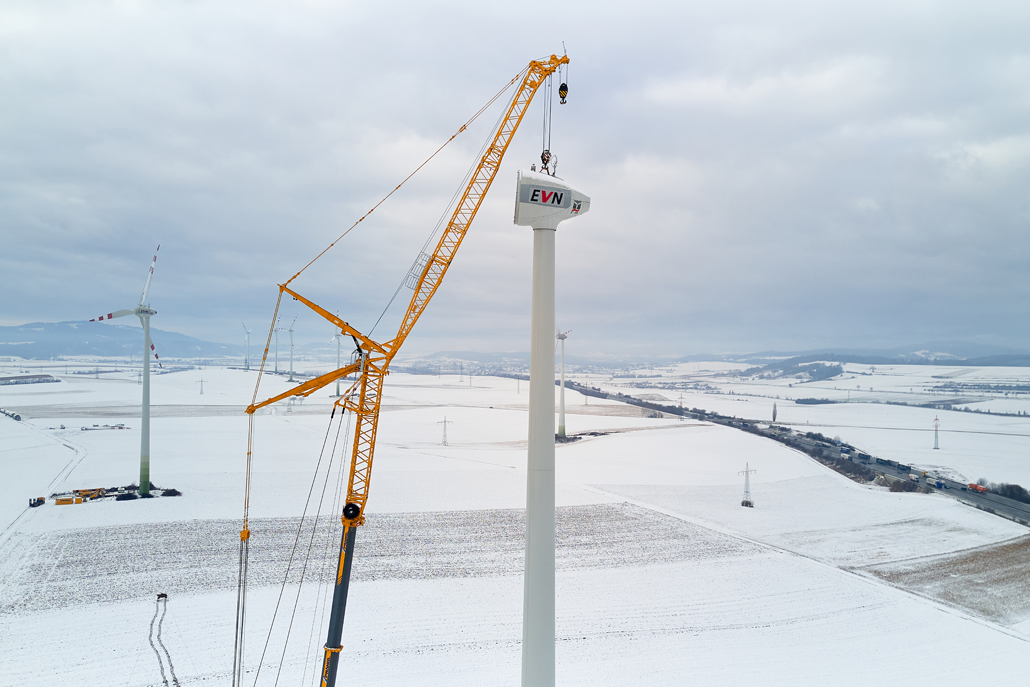

Načrt naročnika je bil naslednji: ena od devetih prvotnih vetrnih turbin bo ostala na mestu, pet bo zamenjanih z novimi, močnejšimi vetrnimi turbinami, preostale turbine pa bodo popolnoma razgrajene. To pomeni, da bo v prihodnosti s samo šestimi turbinskimi generatorji proizvedenih 26,5 megavatov zelene električne energije, ki bo oskrbovala 22.000 gospodinjstev. Za podjetje Prangl je bila ta naloga predvsem logistični izziv. Razlog za to je bil, da je bilo treba odstranitev komponent turbinskih generatorjev dobro načrtovati, da bi se izognili nepotrebnim izpadom in s tem povezanim stroškom.

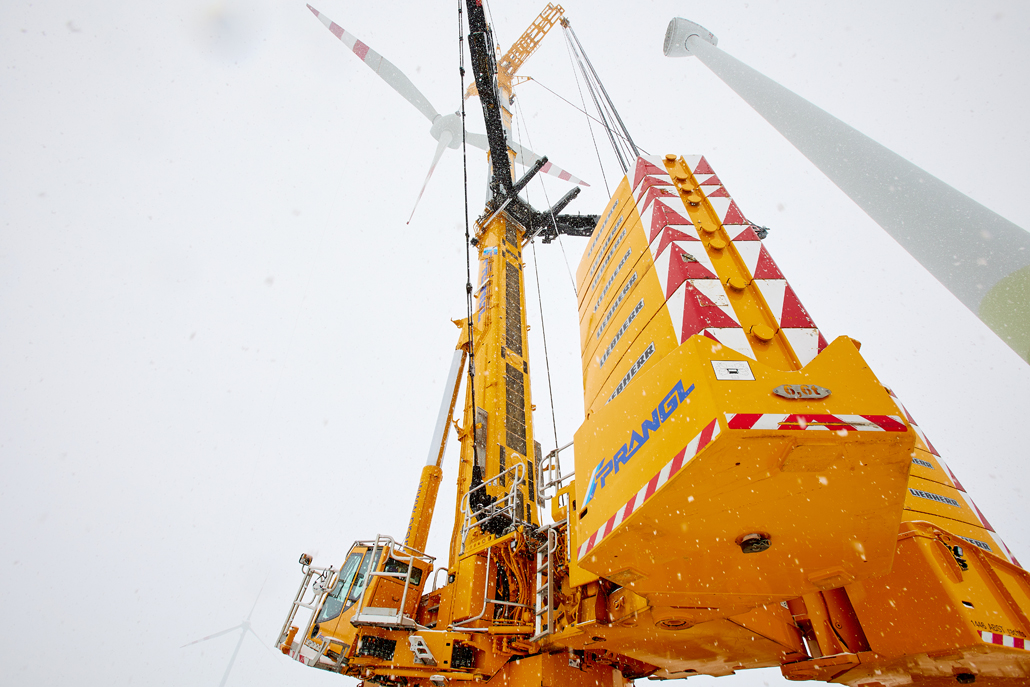

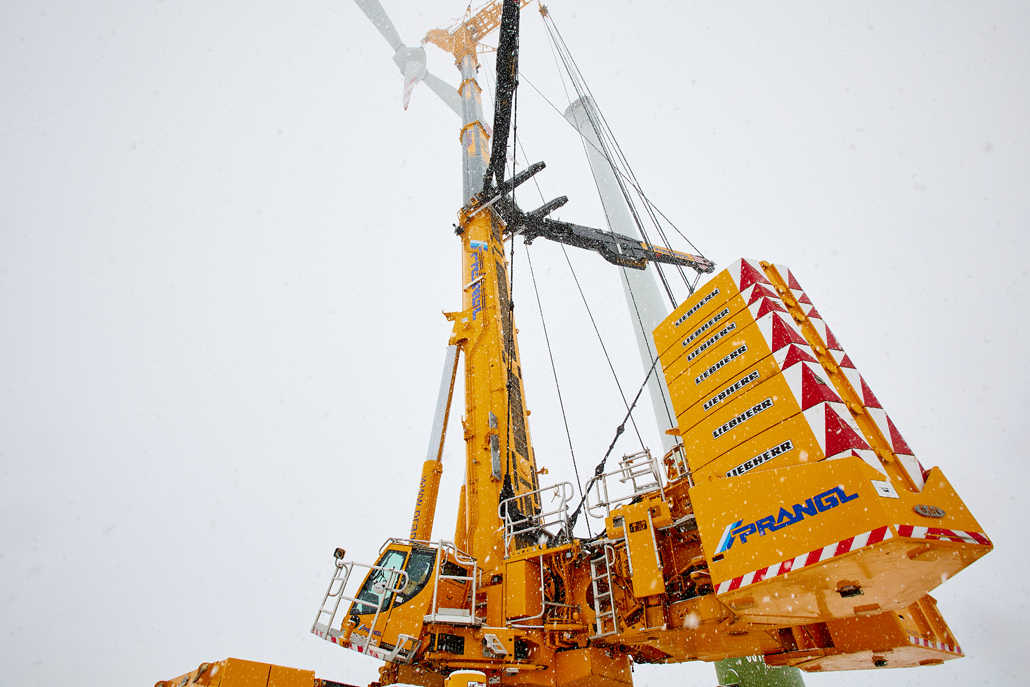

700-tonsko teleskopsko dvigalo

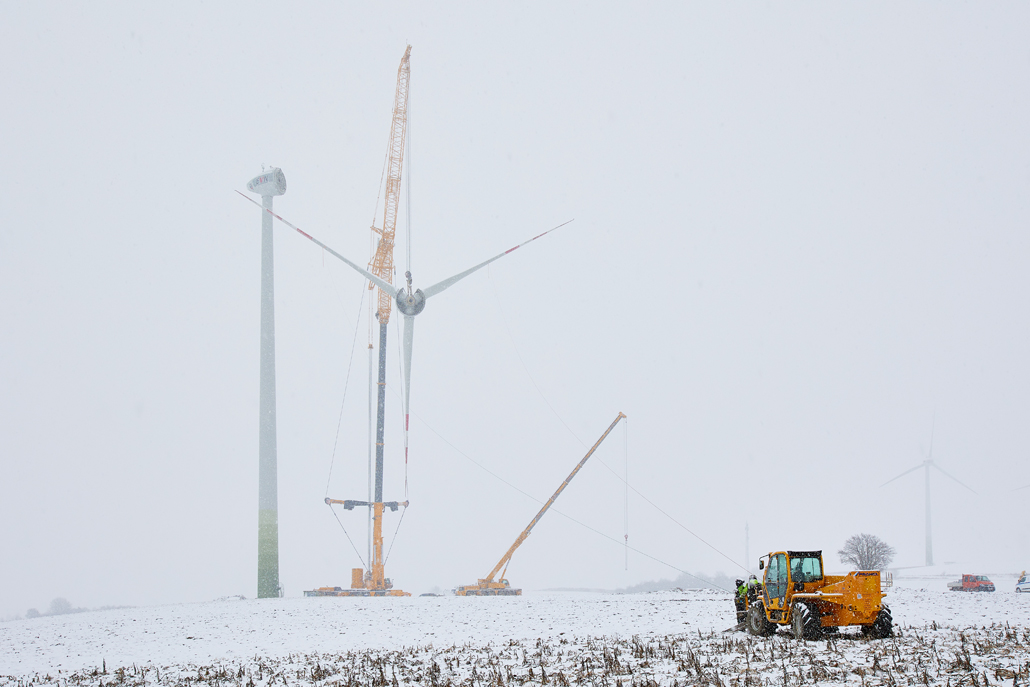

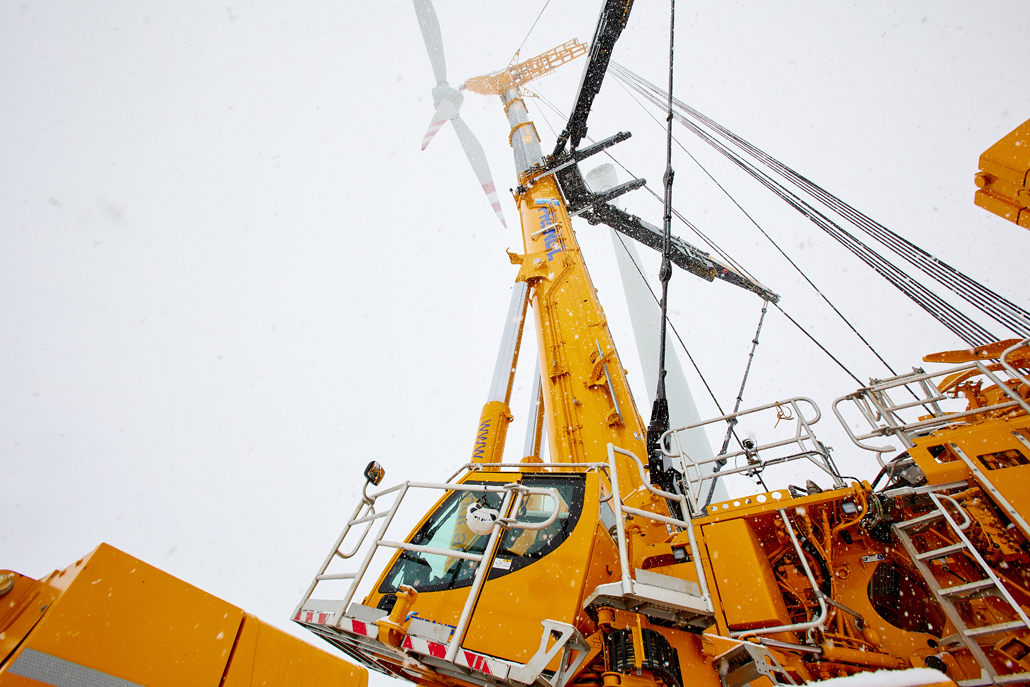

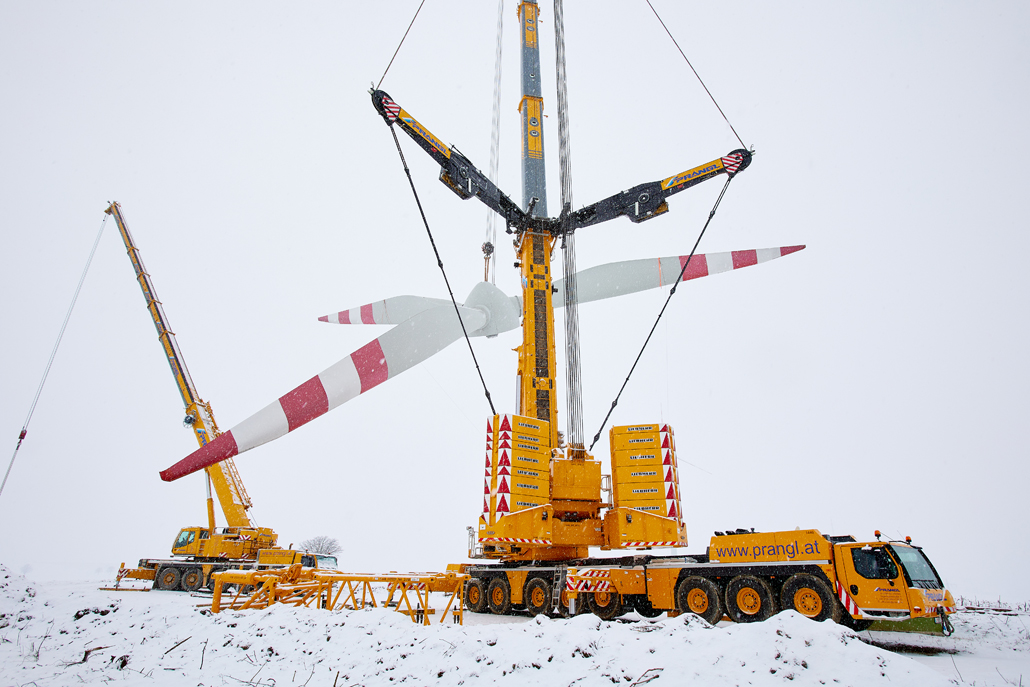

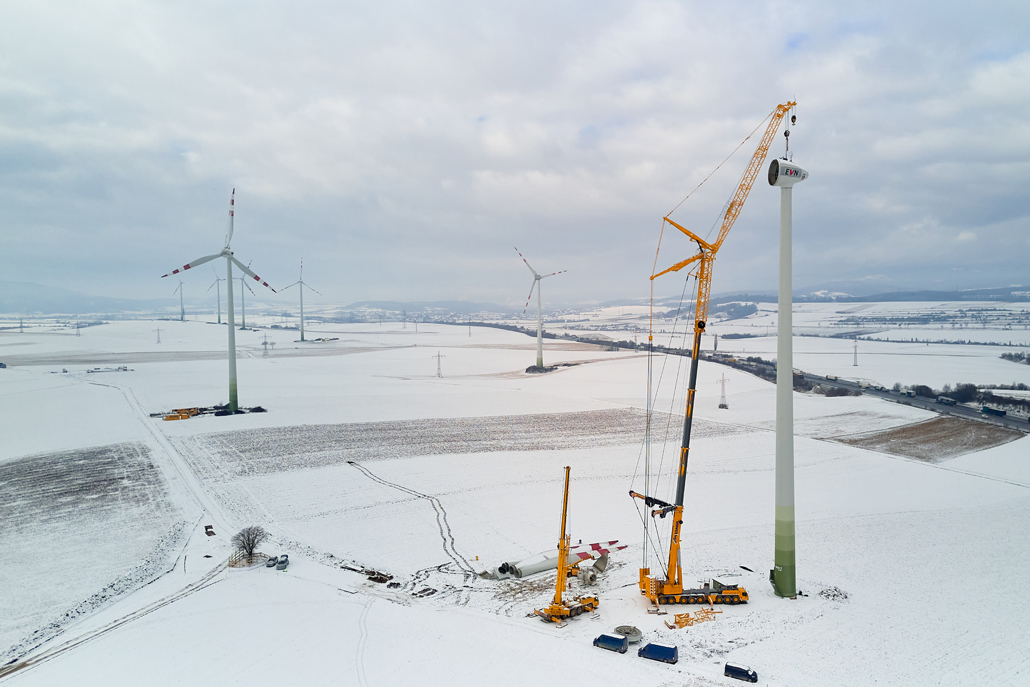

Koncept je seveda vključeval tudi opremo, izbrano za ta projekt: 700-tonsko teleskopsko dvigalo je bila najboljša rešitev za velike višine in za visoko zmogljivo delovanje z dvojnim kavljem. 130-tonsko teleskopsko dvigalo je služilo kot pomožno dvigalo. Teleskopski viličar z največjo nosilnostjo šest ton je bil namenjen za uporabo na terenu pri razgradnji različnih komponent naprave. Na seznamu opreme za dostavo in prevzem posameznih komponent je bil tudi 3-osni vlačilec, opremljen s 4-osnim nizkopodnim polpriklopnikom.

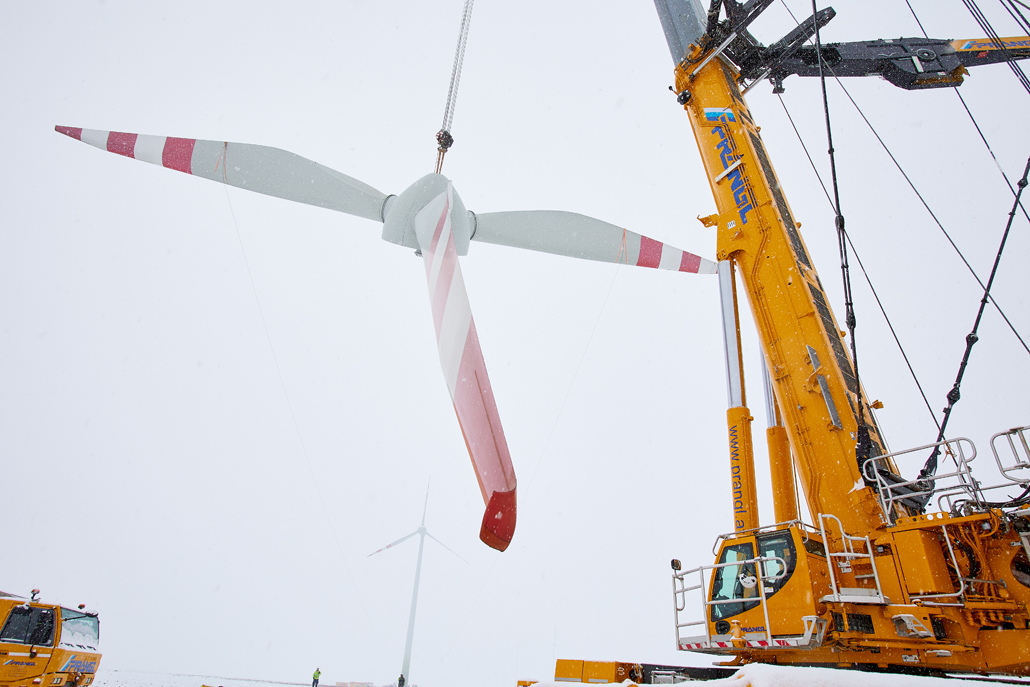

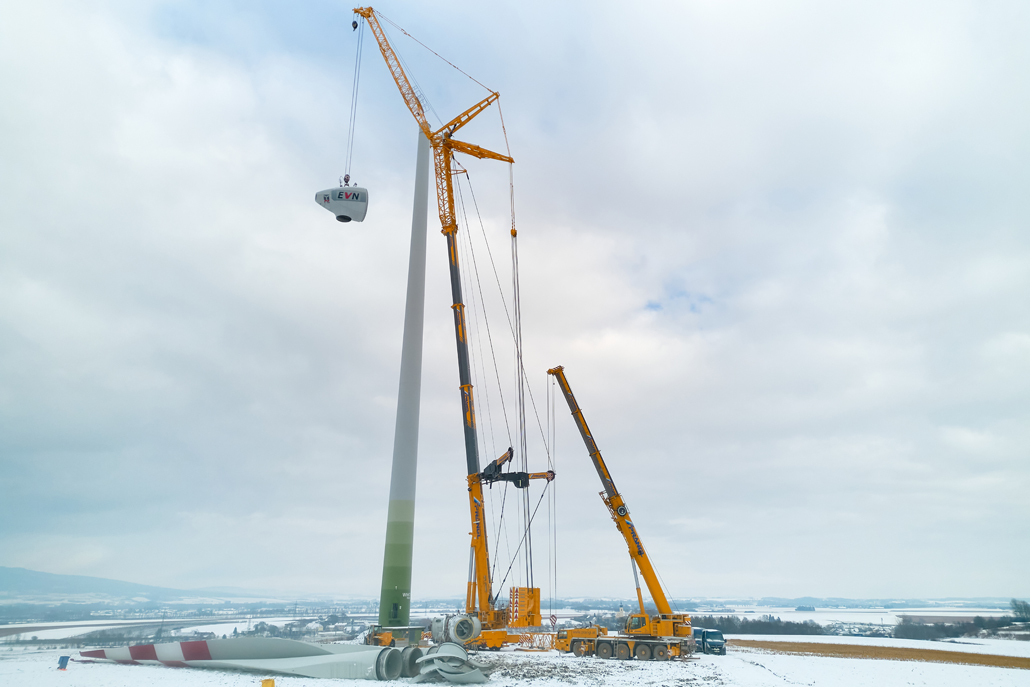

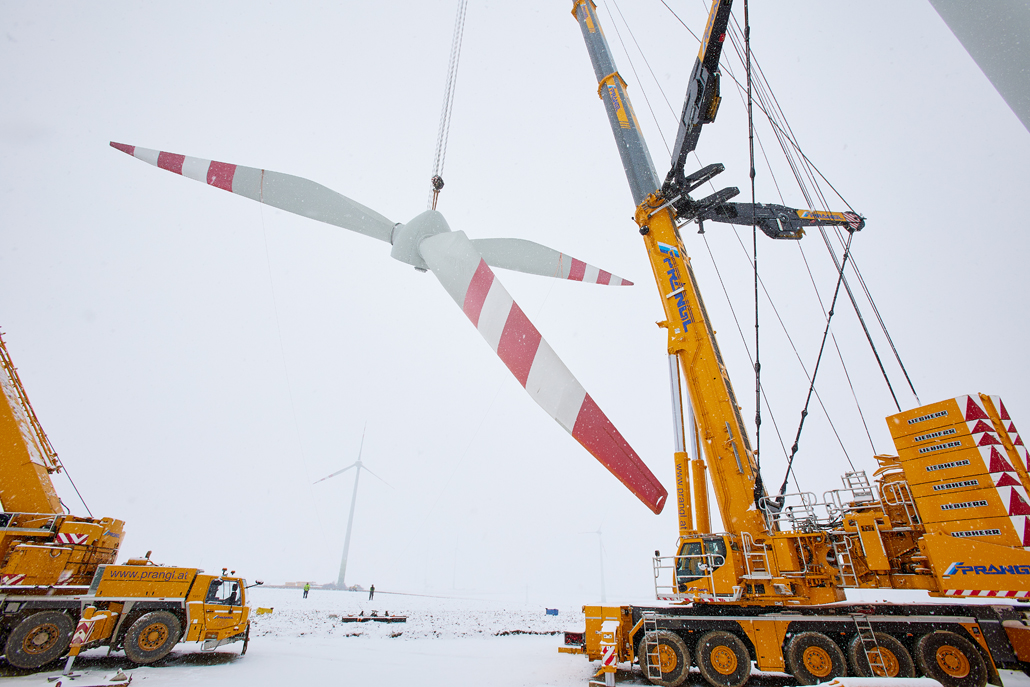

43-tonska zvezda rotorja

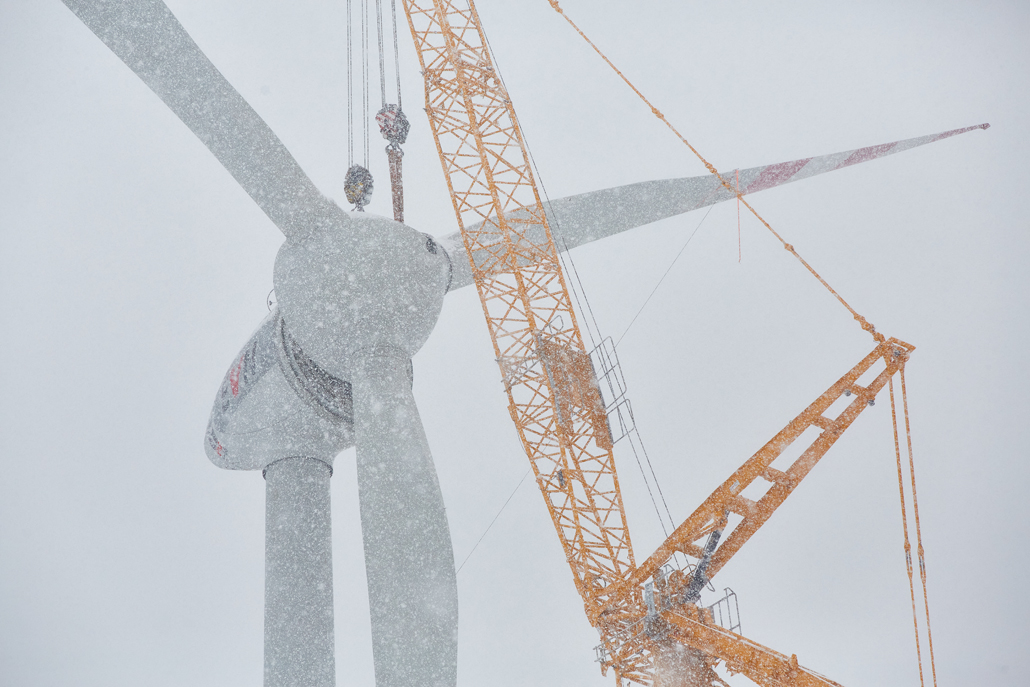

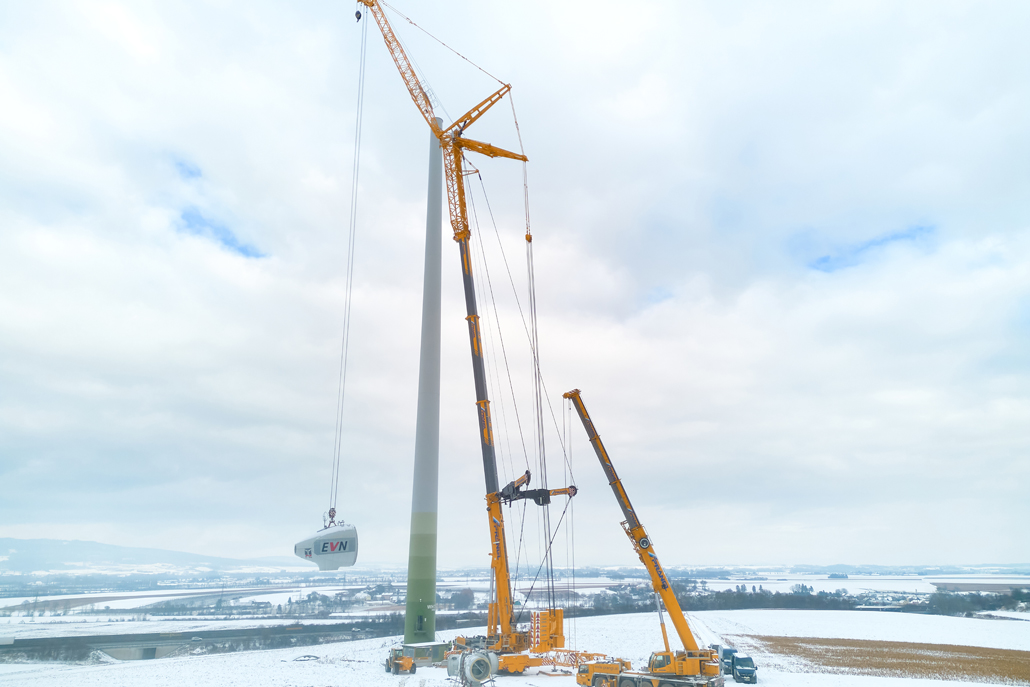

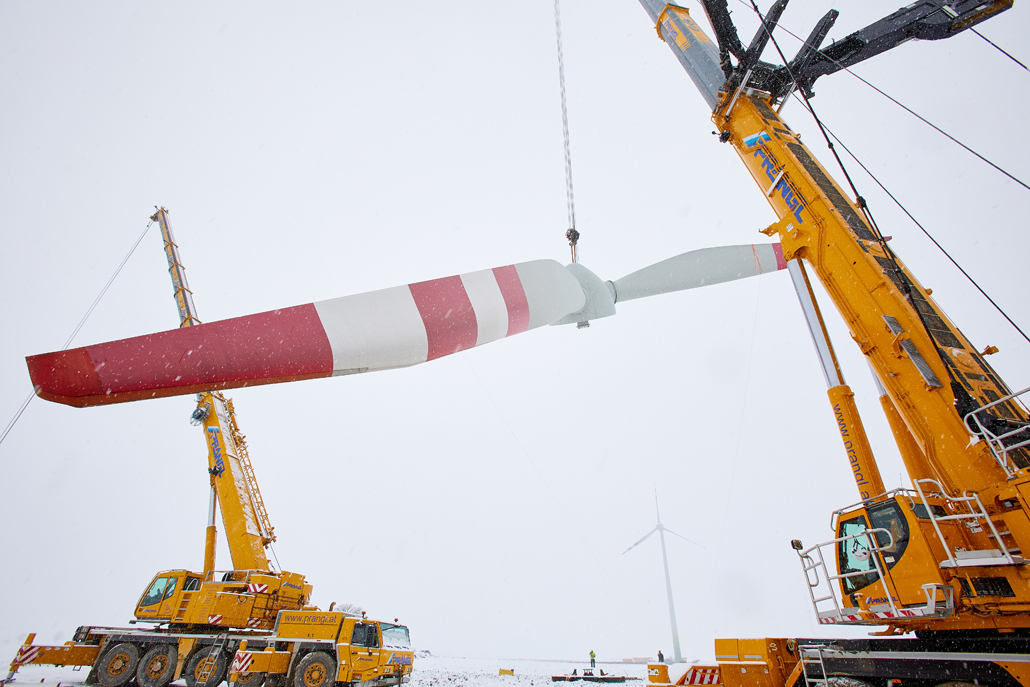

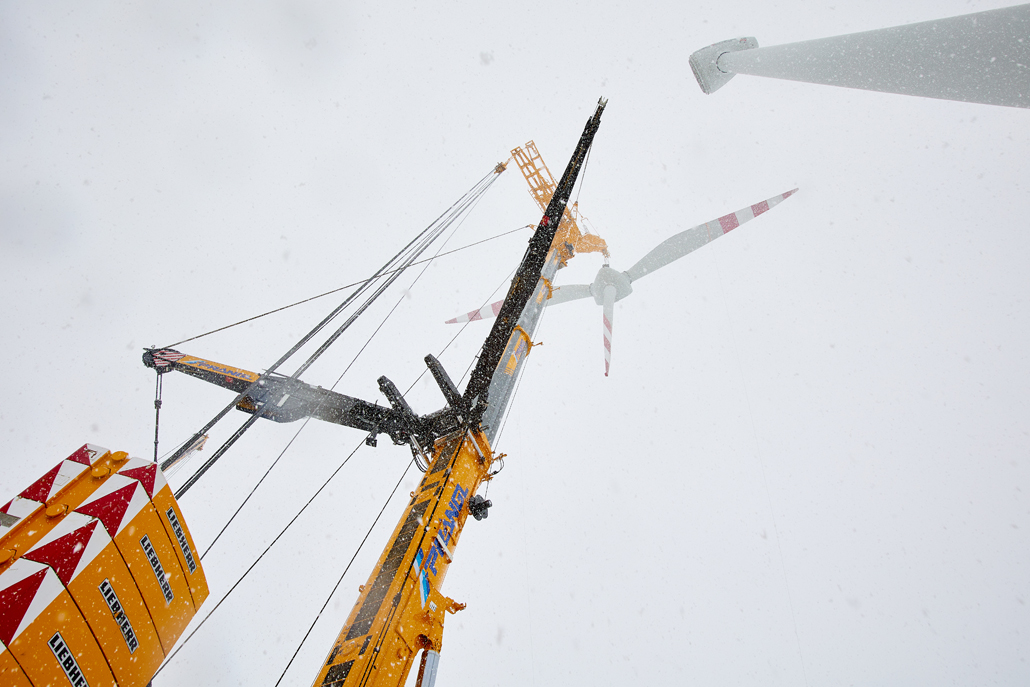

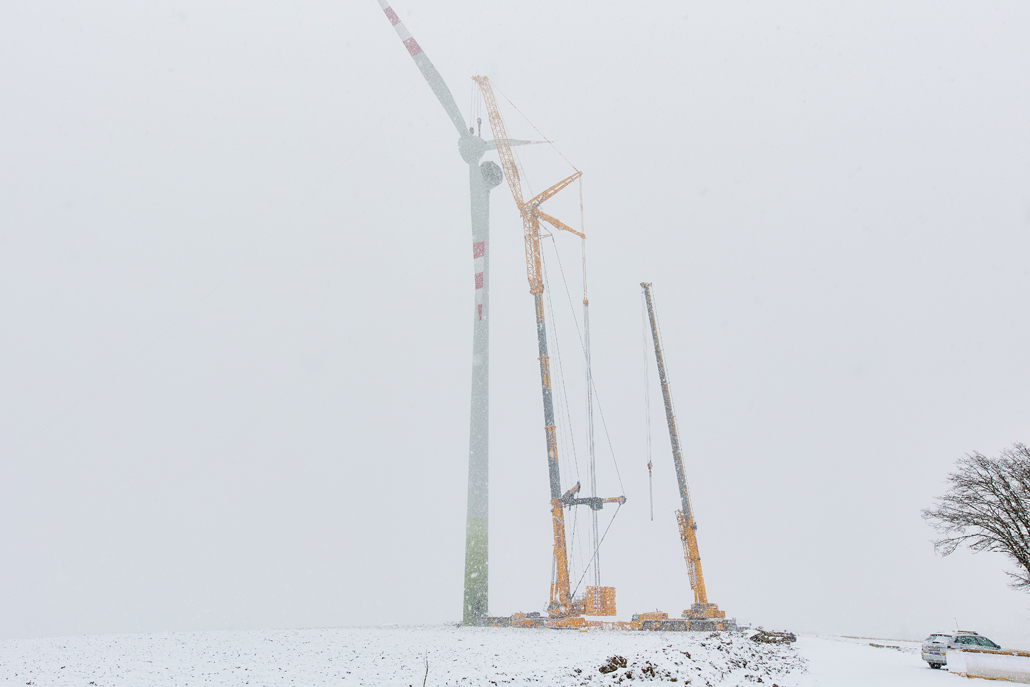

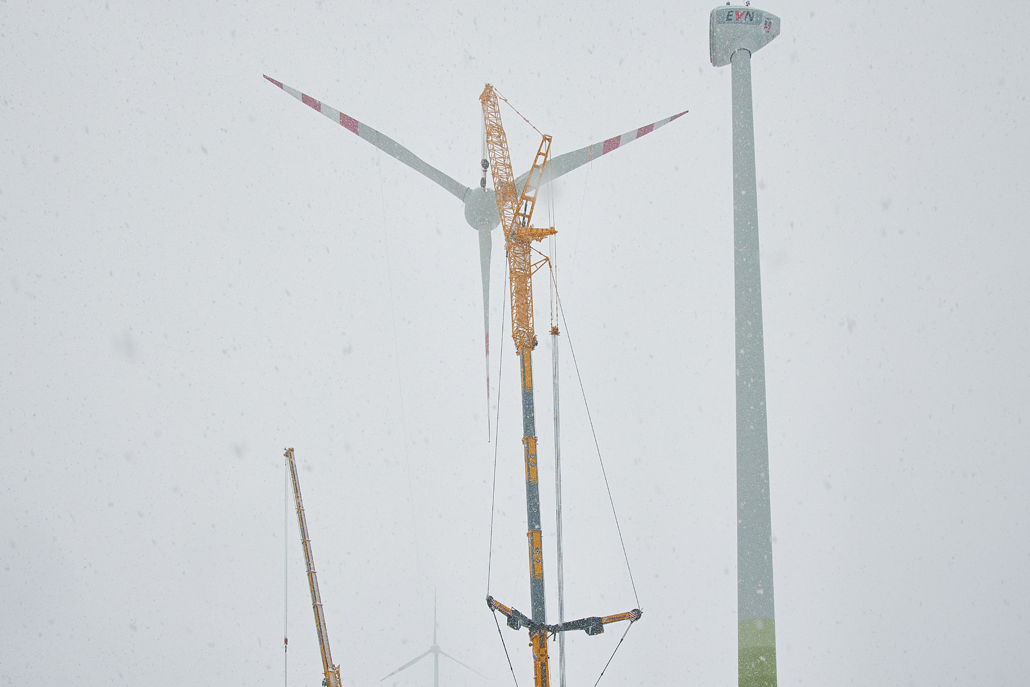

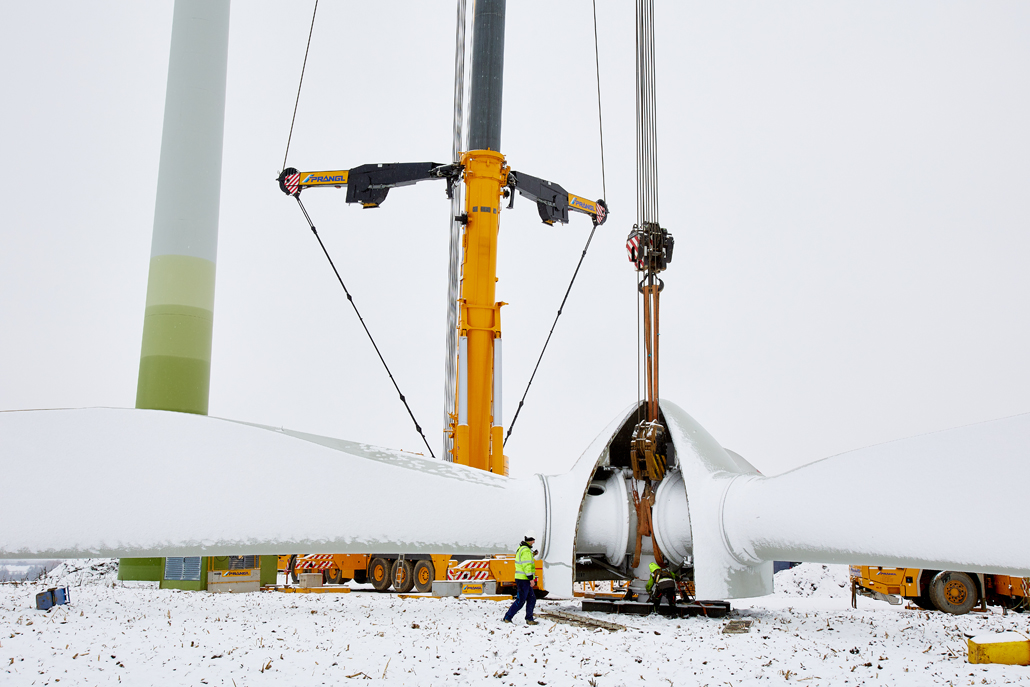

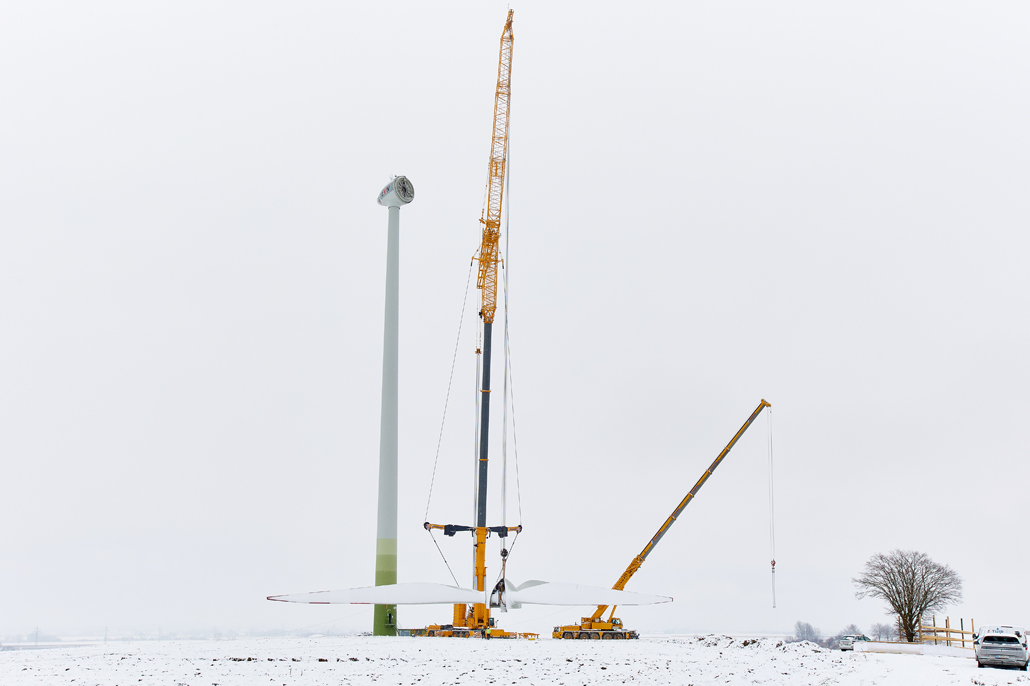

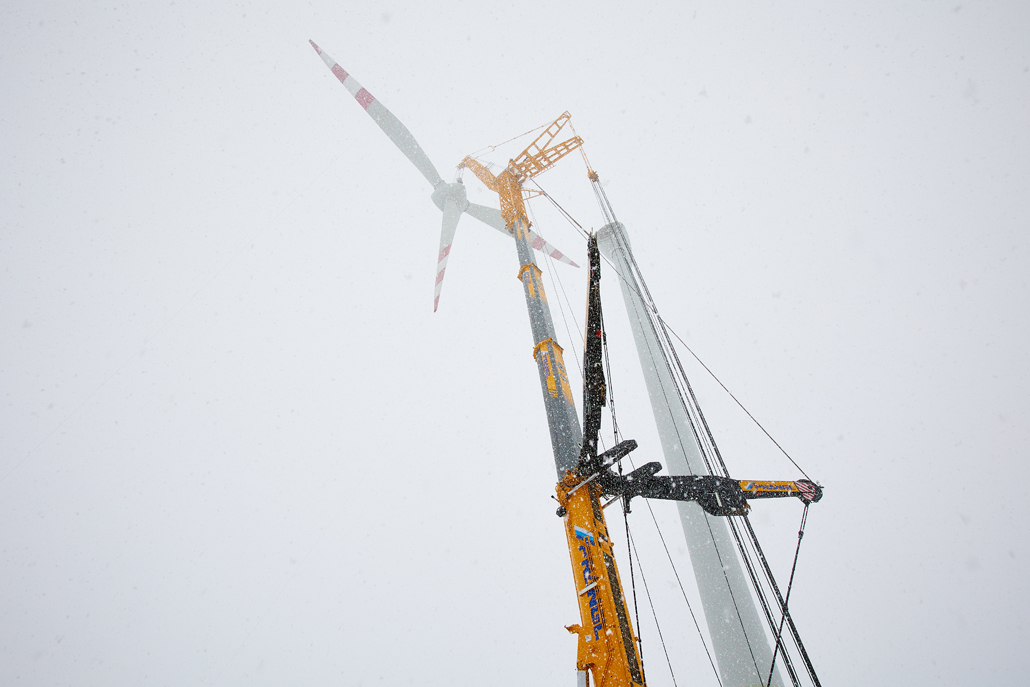

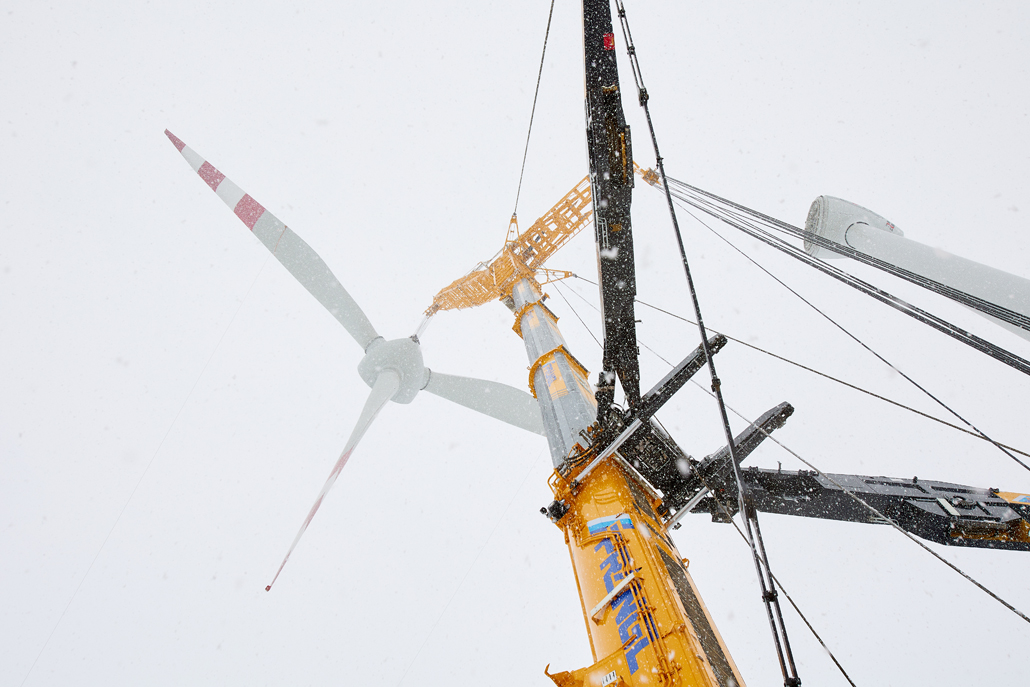

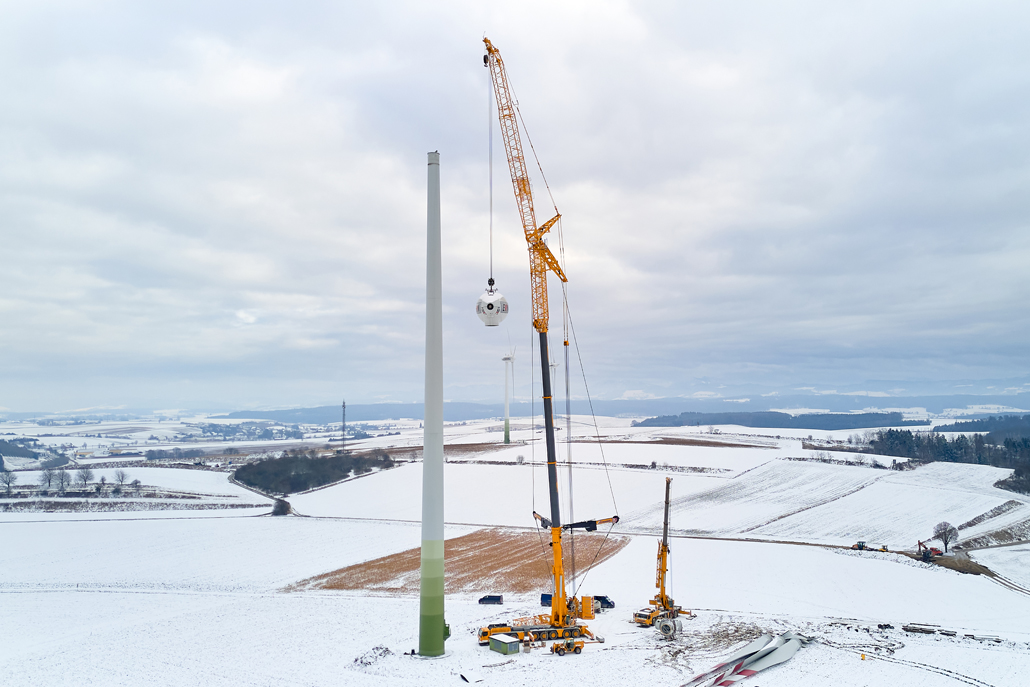

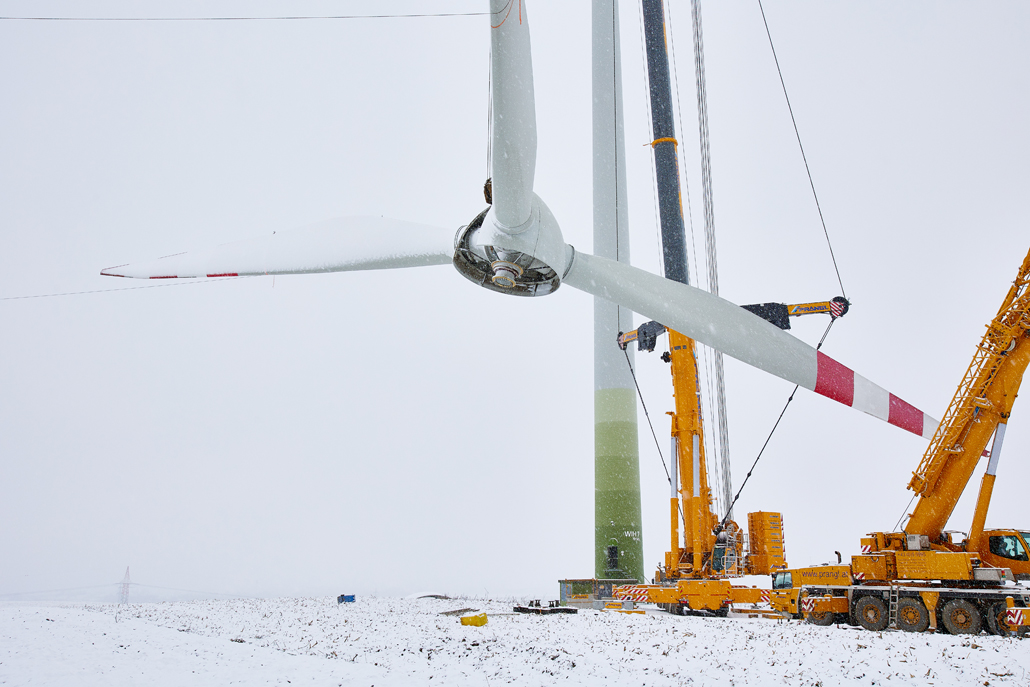

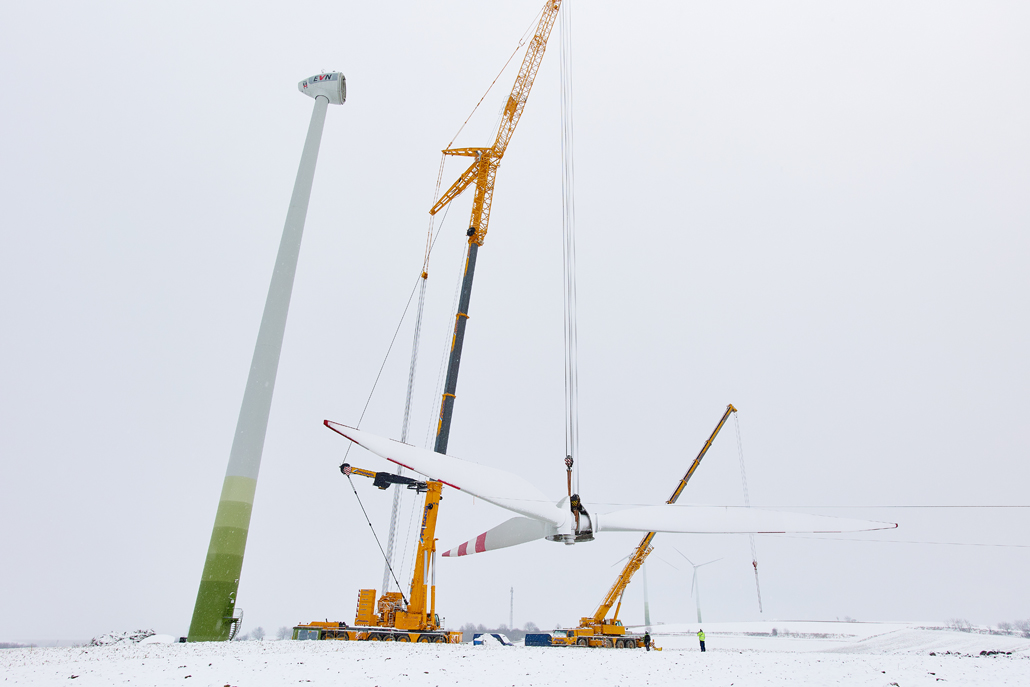

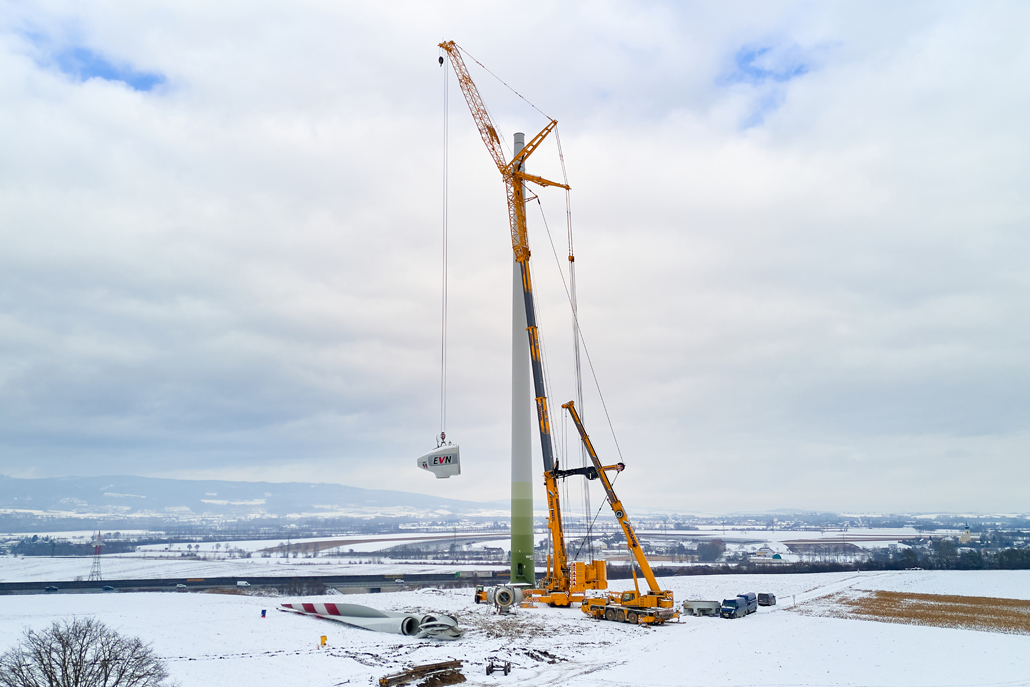

Dobro pripravljena ekipa Prangl se je lotila dela. Celotno razstavljanje vsake od štirih vetrnih turbin se je začelo z celotnim rotorjem, ki je bil skupaj s središčem spuščen na tla v enem kosu. Zahvaljujoč drugemu pritrdilnemu elementu na osi je bilo mogoče 43-tonsko zvezdo rotorja brez težav zavrteti v vodoravno lego in nato spustiti na tla. Sledila sta 51-tonski generator in 18-tonska gondola – vse to na višini 85 metrov. Deli stolpa, ki so tehtali 2 x 44 ton in 2 x 60 ton, so bili razstavljeni od vrha navzdol z višino dviga 21 metrov na del.

Pogumno kljubovanju vetru in vremenu

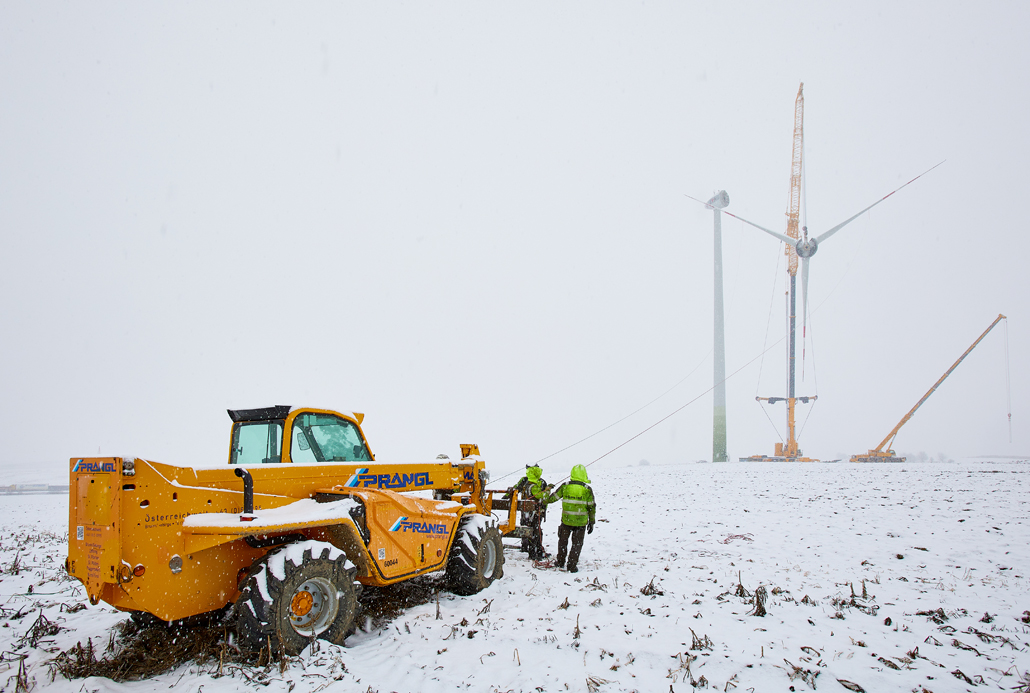

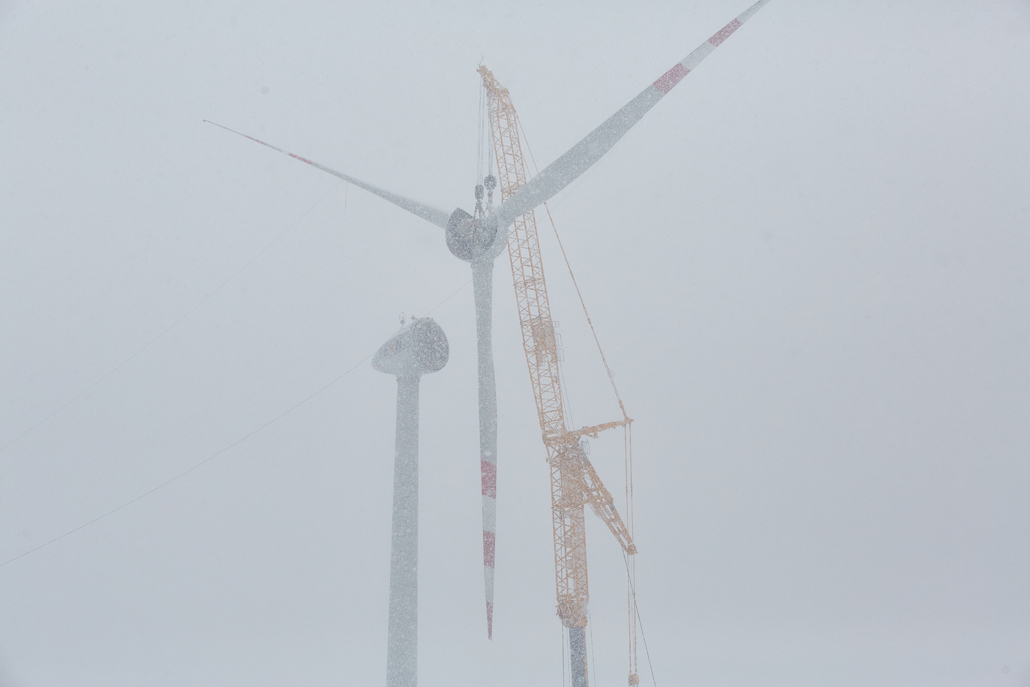

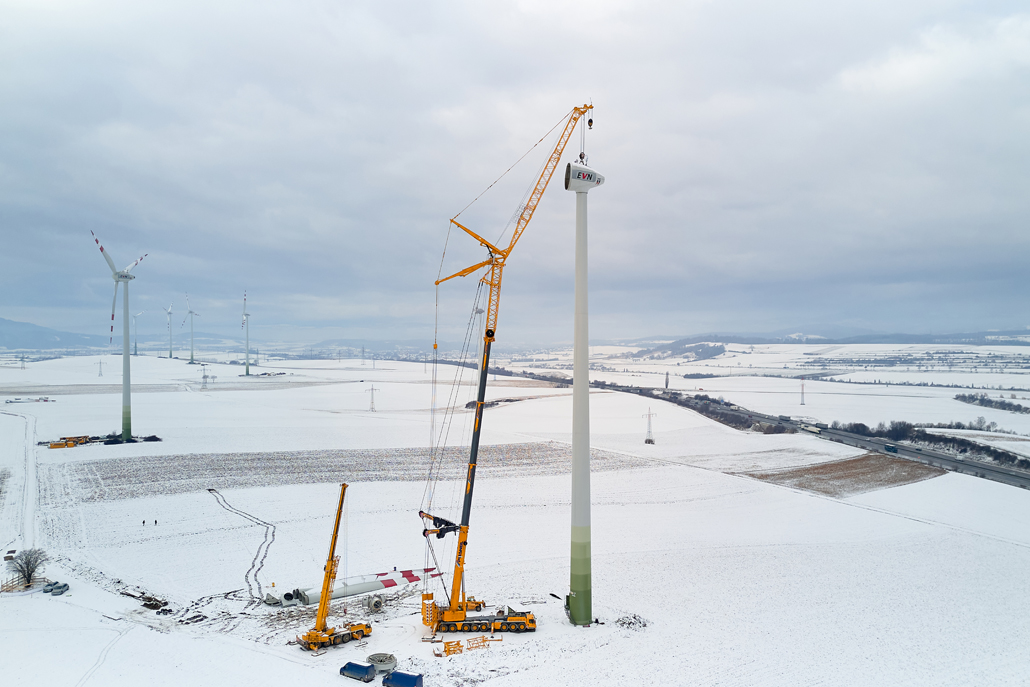

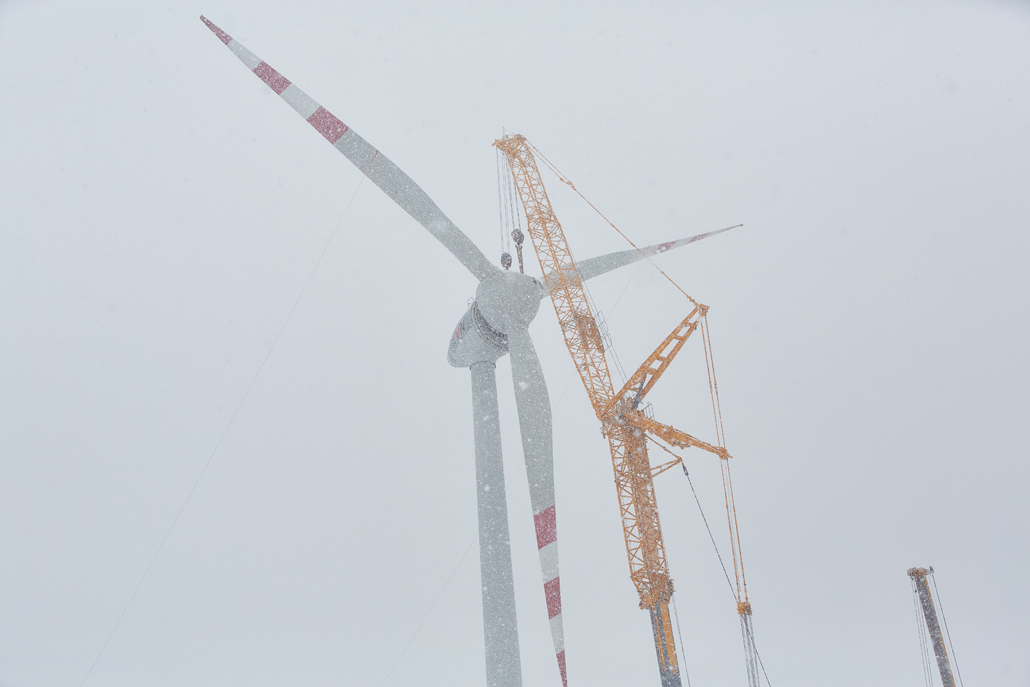

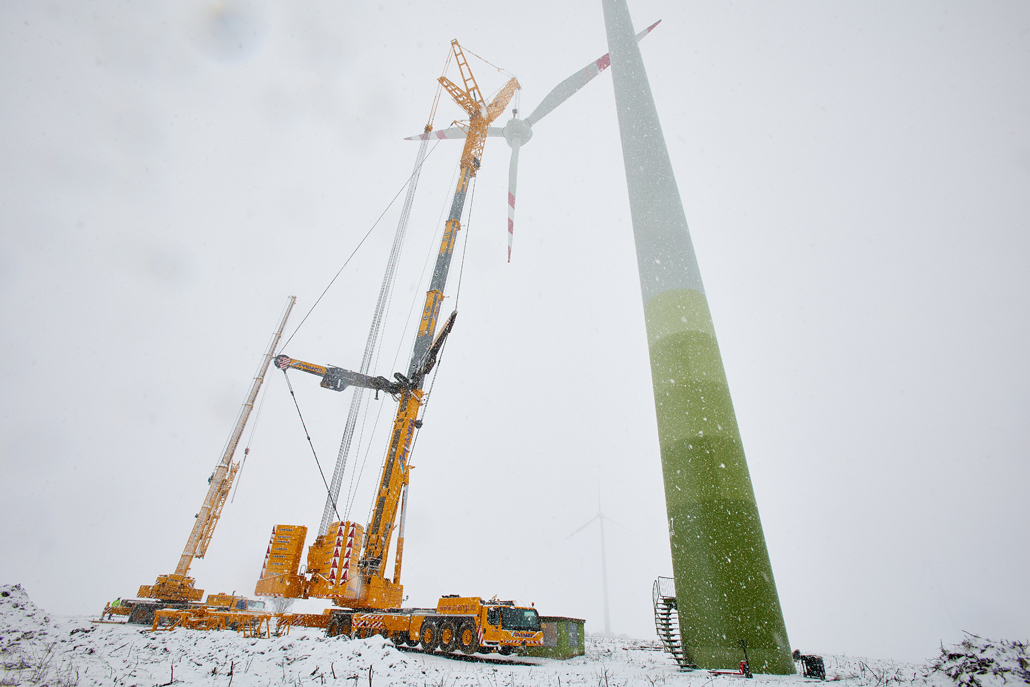

Jasno je, da vremenske razmere v tem letnem času niso vedno primerne za tovrstno delo. Na prvi pogled se je zdelo, da je okoli vetrnih turbin dovolj prostora. Vendar je bilo trdno podlago, potrebno za težko mehanizacijo, omejeno glede na to, kje je bilo mogoče stroje postaviti. A rumena ekipa se je spopadla s pomanjkanjem prostora, mrazom in snežnimi nevihami – le močni vetrovi so jih lahko ustavili pri delu. Zaključek vetrnega parka je predviden za maj 2027.
